Wraz z pełnym pakietem nowych usług, dostępnych w ramach Autorskiego Systemu Zarządzania Jakością Najmu Szalunków – QLOS, firma Palisander wdrożyła innowacyjne narzędzie, jakim jest Monitoring Kosztów Budowy.

Fot. Palisander
To pierwszy na rynku tego typu instrument, umożliwiający comiesięczną kontrolę potencjału szalunków pracujących na budowie oraz zarządzanie kosztami przez nie generowanymi. W czytelny sposób, przy pomocy tabel kosztowych oraz wykresów obrazuje, jak na danym etapie budowy przedstawiają się jej koszty (rysunek). Wskazuje również na nadmiar, bądź niedobór ilościowy elementów szalunkowych i systemów BHP w porównaniu do wcześniejszych założeń (tabela).

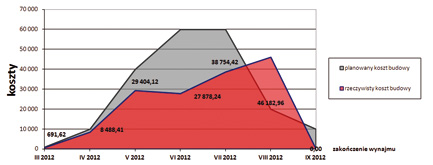

Rys. 1. Koszty budowy w czasie
Rys. Palisander

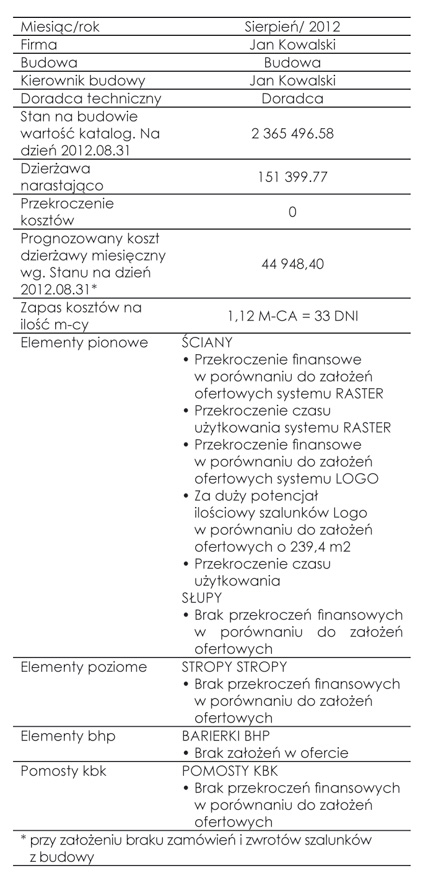

Tab. 1. Monitoring kosztów budowy
Monitoring, który pozwala na wychwycenie wszelkich odchyleń od przyjętych założeń finansowych budowy i pozwala na szybkie podjęcie odpowiednich kroków w przypadku przekroczenia kosztów, daje firmie wykonawczej poczucie bezpieczeństwa w czasie realizacji projektu.
Dodatkowym narzędziem kontroli kosztów najmu jest Platforma Obsługi Internetowej iPalisander. Za jej pośrednictwem uprawnieni Użytkownicy (indywidualne konta zastrzeżone hasłem) mają nieograniczoną możliwość wglądu w pełną dokumentację monitorowanej budowy. Dzięki Platformie można w szybki i bezpieczny sposób kontrolować stan faktur, analizować poniesione koszty najmu, sprawdzać listę elementów na stanie budowy.
iPalisander pozwala również na szybki i bezpośredni kontakt z opiekunem budowy ze strony Palisander, tzw. Zespołem Kontraktu w celu uzyskania niezbędnych informacji i ewentualnej pomocy.
Monitoring Budowy umożliwia:
- Comiesięczną kontrolę kosztów budowy;
- Podjęcie działań w przypadku ewentualnego przekroczenia założeń finansowych;
- Prognozę kosztów najmu na kolejne miesiące;
- Wgląd w pełną dokumentację budowy poprzez Platformę Obsługi Klienta iPalisander.
Budownictwo Monolityczne, nr 2-3 2013
