Taras na gruncie - pewnie i szybko wykonany

Ocena: 0
6102
Czy można wykonać taras tak prosto i szybko jak ścieżkę w ogrodzie? Tak. To metoda tarasu na gruncie.

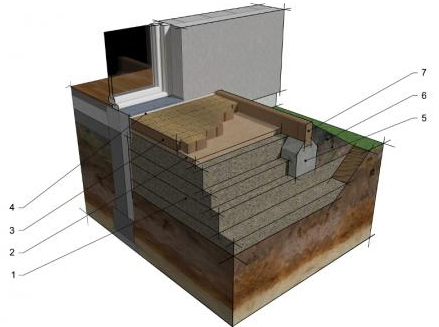

Przekrój przez taras na gruncie

1. Podbudowa
2. Podsypka piaskowa
3. Kostka brukowa
4. Polistyren ekstrudowany - dylatacja od ściany budynku
5. Fundament krawężnika
6. Skarpa
7. Krawężnik


Wciąż jedną z najpopularniejszych metod wykonania tarasu jest opieranie go na płycie betonowej i wykańczanie płytkami mrozoodpornymi. Mimo swojej popularności jest to rozwiązanie drogie, podatne na uszkodzenia i czasochłonne dla wykonawcy i inwestora. A w trakcie eksploatacji - trudne do naprawy. Tymczasem taras można wykonać znacznie prościej, szybciej i przede wszystkim wielokrotnie taniej.

Różnice między "tradycyjnym" tarasem na płycie a tarasem na gruncie zaczynają się już przy czasie trwania budowy. Wykonanie tradycyjnego tarasu na płycie betonowej trwa najczęściej około miesiąca. Taras na gruncie może być gotowy w… jeden dzień. Jednocześnie w cenie jednego "tradycyjnego tarasu" można wykonać prawie dwa tarasy na gruncie (różnica kosztów wynosi około 40 - 50% na korzyść tego ostatniego). Jego trwałość i długowieczność zależy jednak od poprawności wykonania i działania według ustalonych zasad.

Zgodnie z zasadami

Pierwszym i najistotniejszym warunkiem, dotyczącym paradoksalnie nie tyle tarasu, co budynku do którego taras będzie przylegał. Chodzi o upewnienie się że ściana ma poprawnie wykonaną izolację przeciwwilgociową i że wychodzi ona powyżej planowanej powierzchni tarasu. Jeśli tak nie jest - konieczne jest wykonanie dodatkowej izolacji osłaniającej ścianę przed działaniem wilgoci.

Kolejnym elementem, którego absolutnie nie należy traktować po macoszemu, jest projekt. Wszystko jedno, przygotowany przez fachowca czy wyrysowany własnoręcznie na kartce w kratkę - pozwala oszacować ilość potrzebnych materiałów, dobrać optymalny kształt i przewidzieć ewentualne problemy. Przy projektowaniu należy również przewidzieć wysokość tarasu (dobrze, żeby nawierzchnia tarasu była usytuowana 2-3cm poniżej krawędzi otworów na niego prowadzących), oraz spadki zapewniające prawidłowe odwodnienie. Te ostatnie powinny być projektowane zawsze od budynku, ze spadkiem 1-2%. Oznacza to, że na 1m długości poziom tarasu powinien się obniżać o 1-2cm.

Prace ziemne nie różnią się od tych przy wykonaniu ścieżki ogrodowej. Pierwszą z nich jest korytowanie, czyli usunięcie wierzchniej warstwy humusu. Kolejnym etapem jest podbudowa i zabezpieczenie krawędzi tarasu. Podbudowę wykonujemy tak jak w przypadku chodników, z zagęszczanego warstwami kruszywa. Do zabezpieczenia krawędzi mogą służyć krawężniki, palisady czy gazony. Dużo zależy od wysokości tarasu nad naturalnym poziomem gruntu oraz od sposobu opracowania skarp.

Ostatnim elementem układanki jest wykonanie nawierzchni. Ten etap również nie różni się niczym od wykonywania chodnika. Można do tego użyć na przykład kostki brukowej lub płyt tarasowych.

Źródło i zdjęcie: Buszrem
